满弓紧弦,冲刺决胜丨洁源新能源公司加快推进项目建设

发布时间:2025-02-20

春来潮涌东风劲,扬帆奋进正当时。春节假期结束以来,洁源新能源公司牢固树立“项目为王”理念,及时组织召开复工复产工作部署会议,认真做好施工安全技术交底,深入开展安全教育培训,并对现场临时用电、消防设施、机械设备进行全面检查,严把项目建设“质量关”,绷紧项目建设“安全弦”,按下项目建设“加速键”,掀起了新一年项目建设的热潮。

集中式光伏项目

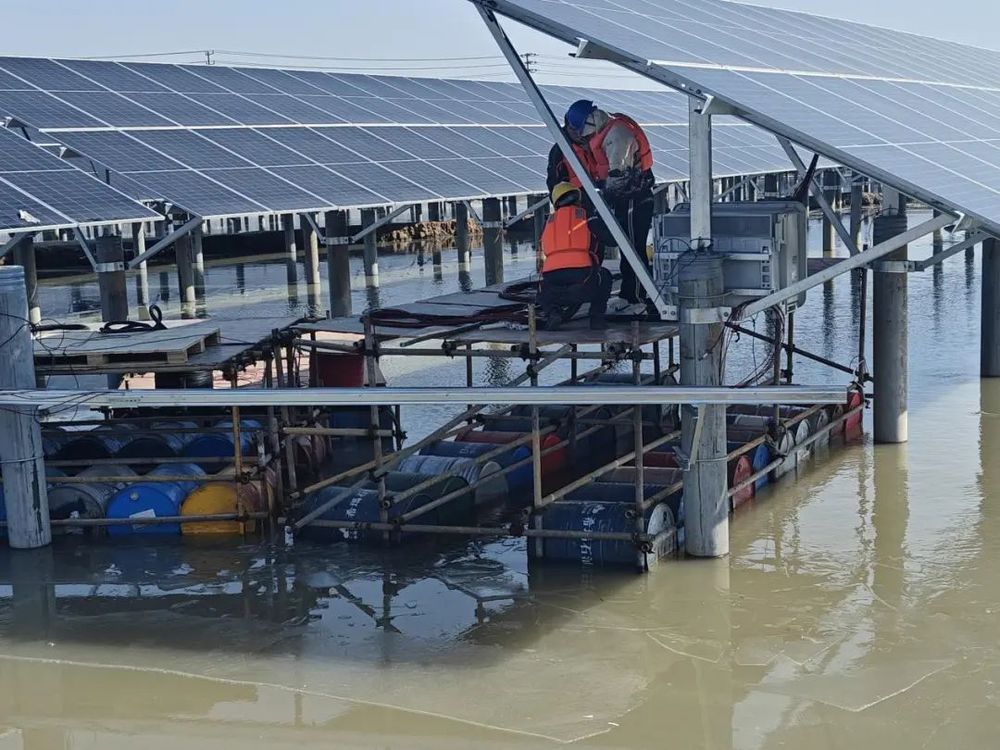

公道镇渔光互补二期项目

项目于2月5日复工,目前正在进行光伏组件安装收尾和电缆敷设工作,同时积极与国家电网进行数据联调,预计3月中旬可实现并网发电。

分布式光伏项目

南京安居建合

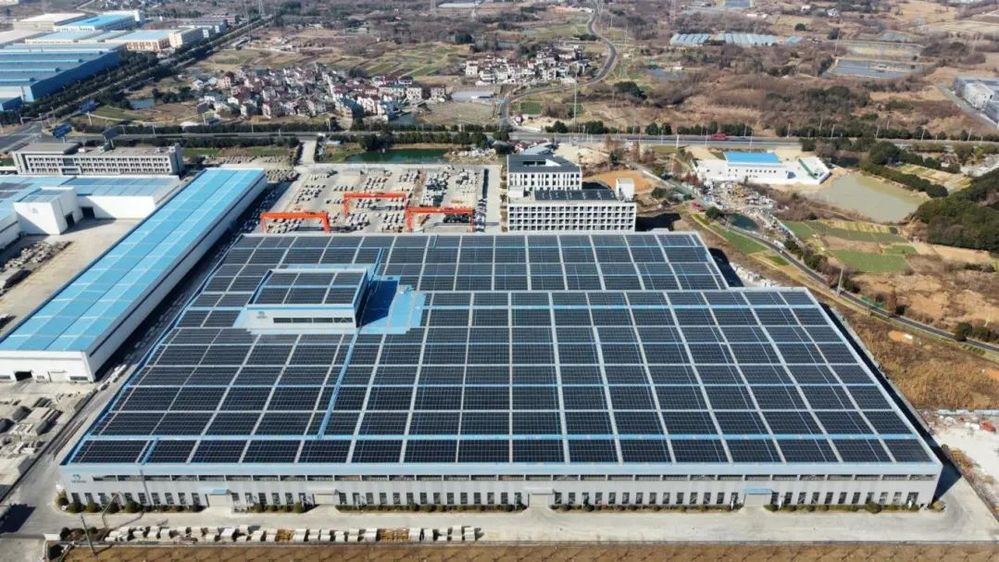

4.705MW分布式光伏项目项目于2月13日复工,目前正在进行高压设备基础浇筑和一次舱、二次舱安装工作,预计3月中旬可实现并网发电。

公共交通集团160KW分布式光伏项目

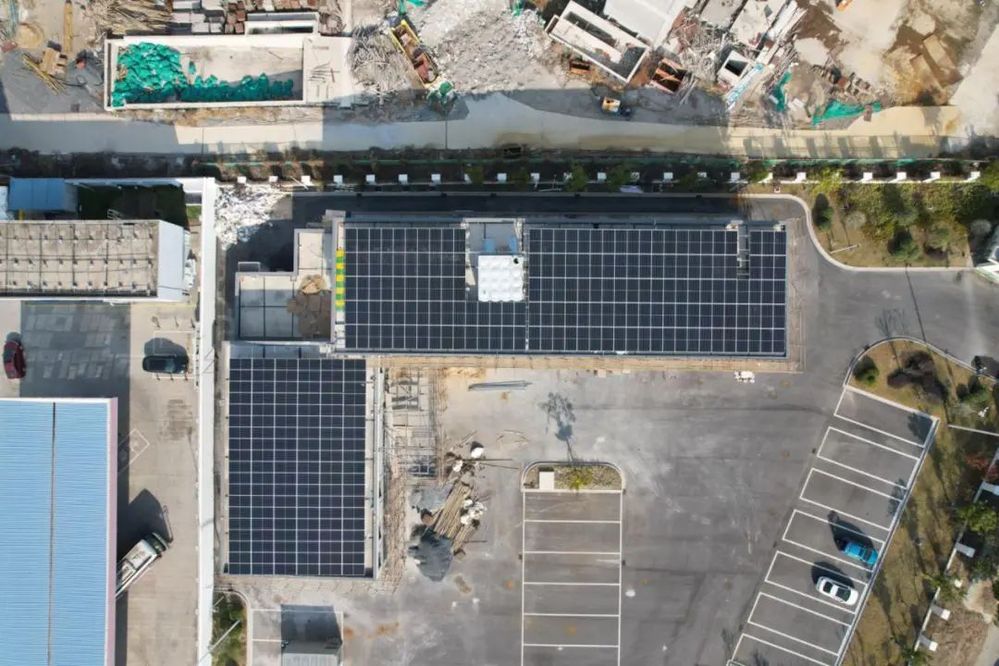

项目于2月7日成功并网发电,目前,项目土建、电气已全部建设完成,正在进行加装组件导水夹、清理现场环境等收尾工作,预计本月底可实现竣工验收。

除以上在建光伏项目外,洁源新能源公司三生畜牧10兆瓦、扬州奥美丽1.59兆瓦、虎豹集团1MW、沙头农产品交易中心C区0.8MW等分布式光伏项目已完成前期准备工作,预计本月底前可实现进场施工。

光储充检综合能源电站项目

十里外滩光储充综合能源站项目项目于2月13日复工,目前,项目设备材料已完成进场,正在进行车棚搭建工作,预计本月底前可完成主体建设。

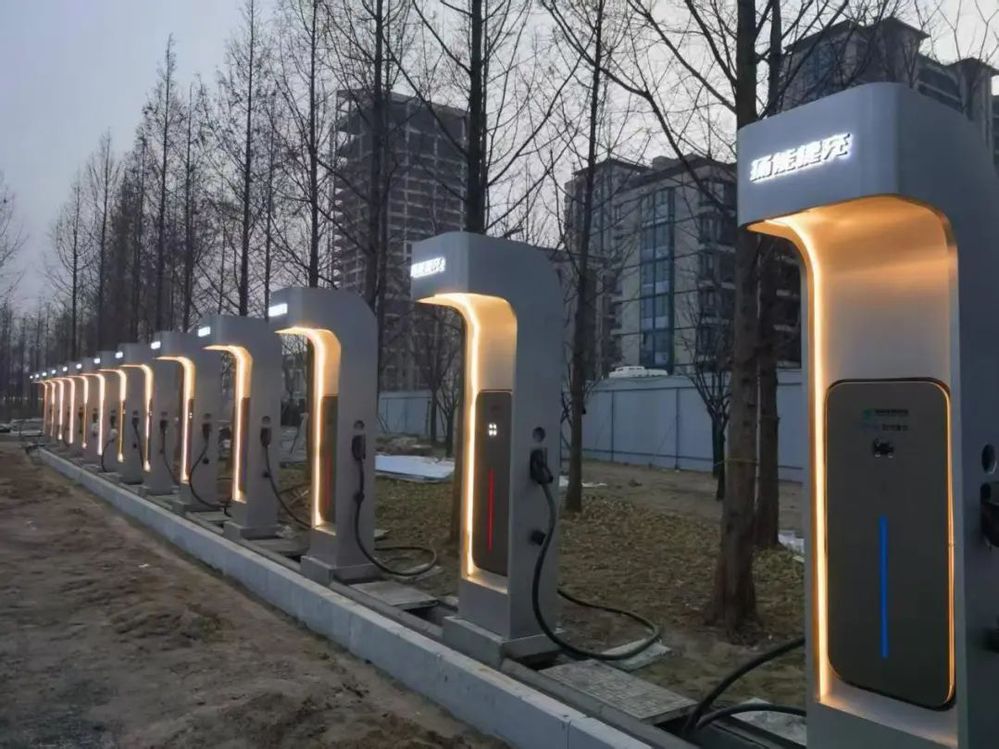

新能源汽车充电站项目加速推进各充电站项目建设,目前,康山文化园充电站项目已实现开工建设,长乐客栈、汪鲁门停车场新能源汽车充电站项目正逐步开展优化布置工作,同时进行供电接入手续对接办理工作,预计本月底前可完成主体建设。

储能项目扎实推进联环药业2MW/4.64MWh储能共建项目落地实施,完成合资公司注册成立,洽谈能源管理合同签订,加速推进项目设计方案优化工作。

下一步,洁源新能源公司将锚定年度项目建设目标任务,紧盯时间节点,优化施工组织,压紧压实各方安全责任,持续深化和扩展新能源产业布局,切实加强光、风、储、充等新能源项目的开发建设,推动形成“储备一批、开工一批、建设一批、竣工一批”的良性循环。
